Пресс-служба Министерства энергетики рассказала о ходе строительства Самаркандской солнечно фотоэлектрической станции мощностью 100 МВт.

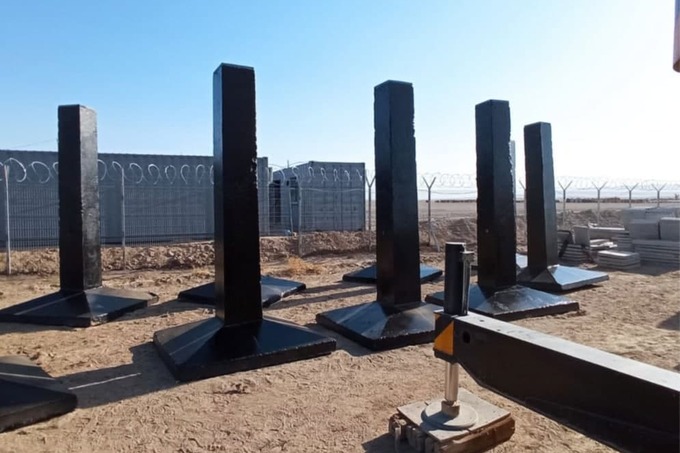

В настоящее время на объекте завершены подготовка земельного участка, строительство подъездных путей, необходимое ограждение. Идет процесс импортных поставок оборудования, к настоящему моменту доставлено порядка 50 контейнеров.
Продолжается процесс кадрового оснащения проекта, сегодня на объекте уже работают более 200 различных специалистов.
Подключение мощности первой генерации к единой энергосистеме запланировано на октябрь 2021 года, а полный запуск проекта — на декабрь 2021 года.
Проект стоимостью $100 млн будет на 100% напрямую финансироваться французской компанией Total Eren S.A.
В результате ввода в эксплуатацию станции ежегодно будет вырабатываться 260 млн кВт.ч электроэнергии, а ее современное энергоэффективное оборудование позволит экономить до 76 млн куб.м природного газа в год.
Общая площадь солнечной электростанции в рамках инвестиционного проекта составляет 353 га.
